「引き渡し遅れ」で大クレーム?住宅販売事業者が頭に叩き込むべき2つの「入居期限」
投稿日 : 2026年06月01日

顧客への営業トークで「住宅ローン控除」や「贈与税の非課税特例」をアピールしていませんか?税制優遇は、住宅購入を検討する顧客の背中を押す非常に強力な武器です。しかし、その強力な武器の裏側にある「入居期限」のデッドラインを、実務担当者として正確に把握できているでしょうか。
近年、ウッドショックに続く「ナフサショック(粗製ガソリンの価格高騰やそれに伴う建築資材・部材の供給遅延)」の影響により、現場の工期管理はかつてないほどシビアになっています。
ほんの少しの工期遅れやスケジュール管理の甘さによって、入居期限を1日でも過ぎてしまったらどうなるか。数百万〜数千万円にのぼる減税・非課税メリットが容赦なく吹き飛びます。 それは即、施主からの重大なクレームに発展し、最悪の場合は事業者側のスケジュール管理不備として「損害賠償請求」にまで至るリスクを孕んでいます。
本記事では、住宅販売のプロとして絶対に落としてはならない「2大税制の入居期限」の正しい知識と、予期せぬ部材遅延(ナフサショック影響など)を織り込んだトラブル防止の逆算スケジュール構築法を徹底解説します。

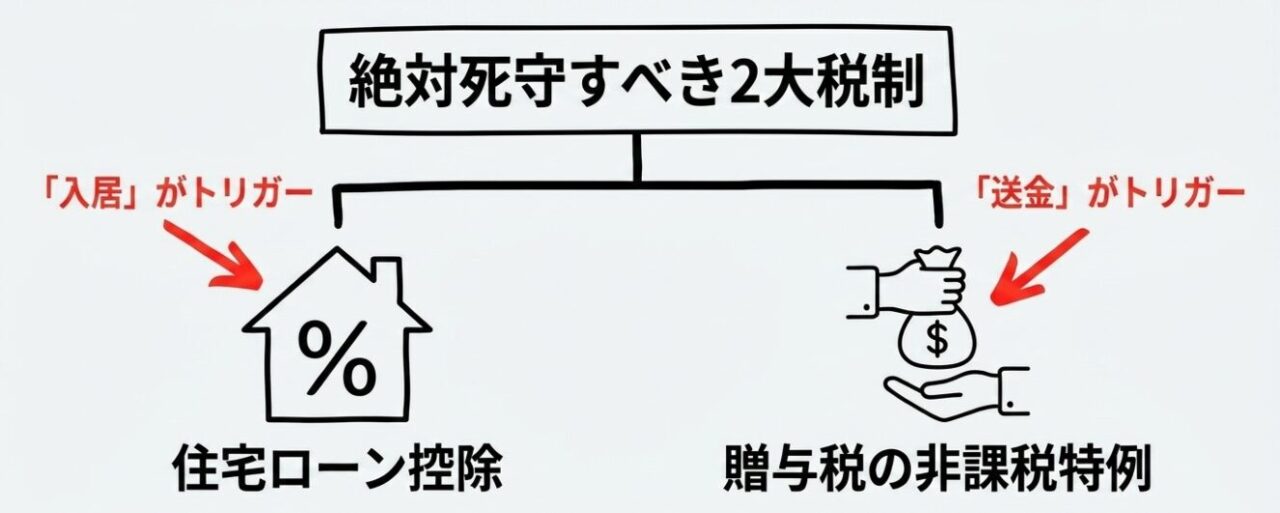

プロが絶対に混同してはならない「2つの入居期限」

住宅購入に関わる税制優遇の中で、特にリミットが厳格で、なおかつ現場の工期と直結しているのが「住宅ローン控除」と「贈与税の非課税特例」です。この2つは、遅れた場合のペナルティや期限の性質が全く異なります。プロとして正確に情報を整理しておきましょう。
住宅ローン控除:「取得・完成から6ヶ月以内」の絶対ルール
多くの営業担当者が「住宅ローン控除は12月31日が入居期限」と誤解していますが、これは実務上非常に危険な認識です。
法律上の絶対ルールは、「住宅の取得(または新築・完成の引き渡し)の日から6ヶ月以内に入居すること」です。これを1日でも遅れると、住宅ローン控除を受ける資格を一発で完全に喪失します。
では、なぜ「12月31日」と言われるのか。それは、その年の税金が戻ってくる(還付が始まる)タイミングの基準日が12月31日だからです。
- 12月31日までに入居した場合:
- その年の分から即、控除がスタートします。
- 翌年1月1日以降に入居した場合:
- 6ヶ月以内というルールさえ満たしていれば控除資格は消えません。
- 減税のスタートするのが丸々1年遅れることになります。
- 「年内に税金が戻ると思っていたのに!」という資金計画の狂いからクレームに発展する可能性があります。
Table of Contents
贈与税の非課税特例:「贈与の翌年3月15日」の防衛線
親や祖父母から資金援助(住宅取得等資金の贈与)を受ける場合、さらに凶悪なデッドラインが存在します。それが、「贈与を受けた年の、翌年3月15日までに入居すること」というルールです。
この特例の恐ろしいところは、「金銭が親の口座から施主の口座に振り込まれた日」からカウントダウンが始まる点です。着工や引き渡しの日ではありません。
例えば、契約前に「先に頭金として1,000万円をもらった」場合、そこから翌年3月15日までに家を完成させて入居しなければなりません。もし工期が遅れて3月15日を過ぎると、特例は一切適用不可となり、数百万円の通常の贈与税が施主に課税されます。
例えば、契約前に「先に頭金として1,000万円をもらった」場合、そこから翌年3月15日までに家を完成させて入居しなければなりません。もし工期が遅れて3月15日を過ぎると、特例は一切適用不可となり、数百万円の通常の贈与税が施主に課税されます。
【実務の救済策】3月15日に未完成の場合の「例外規定」
万が一、3月15日までに引き渡しが間に合わない場合でも、以下の条件を満たしていれば例外的に特例申請が認められます。
【条件】3月15日時点で、建物が「屋根を有し、土地に定着した構造物」として認められる状態(いわゆる棟上げ・上棟が終わっている状態)であり、かつ同年の12月31日までに入居することが確実であること。
つまり、最悪でも「3月15日までに上棟していること」が最終防衛線になります。
優遇税制をフル活用する「入居期限」一覧表
住宅税制優遇・特例の「入居期限」実務チェック表を作成しました。ご活用ください。
| 制度・特例の名称 | 管理すべき「入居期限」 | 期限を過ぎた場合の実務リスク |
|---|---|---|
| 住宅ローン控除 (所得税・住民税の減税) | 【絶対期限】 引き渡しから6ヶ月以内【推奨期限】 減税を即受けるなら12月31日まで | 6ヶ月超過: 権利の完全消滅(最大数百万の損)年をまたいだ場合: 減税スタートが1年遅延 |
| 贈与税非課税特例 (親からの資金援助) | 【絶対期限】 贈与の翌年3月15日まで (未完成時は同日までに上棟+年内入居) | 特例の適用不可。 (例:1,000万の贈与に対し、約170万円の贈与税が突然課税される |
| 不動産取得税の軽減 (購入後の都道府県税) | 【申告期限】 入居後、概ね60日以内 (※各都道府県の条例により10日〜30日の場合あり) | 期限超過でも5年以内なら還付可能。 ただし、一度全額を現金で支払う必要が生じるため顧客負担が生じる。 |
| 登録免許税の軽減 (登記にかかる税金) | 【登記期限】 新築・取得から1年以内 | 軽減税率が適用されず本則税率(割高)に。 ※通常は引き渡し時に司法書士が即日行うためリスク低。 |
なぜ「6月契約」が分水嶺になるのか?注文住宅の逆算スケジュール
年内入居(12月31日デッドライン)を目指す際、ハウスメーカーや工務店が「6月中の契約」を強く勧めるのは、単なる営業的な数字合わせではありません。建築工程から逆算すると、6月が物理的な最終リミットだからです。
12月31日入居から逆算する標準工程(通常期)
一般的な木造注文住宅の場合、契約から引き渡しまでにかかる期間は約7〜9ヶ月です。
- 設計・仕様確定・建築確認申請: 約2〜3ヶ月(7月〜9月)
- 着工・施工(基礎〜大工工事): 約4〜5ヶ月(10月〜1月…となると既にアウト)
通常期であっても、6月に契約して12月末に引き渡すというのは、実は「バッファ(余裕)が全くないギリギリのスケジュール」なのです。

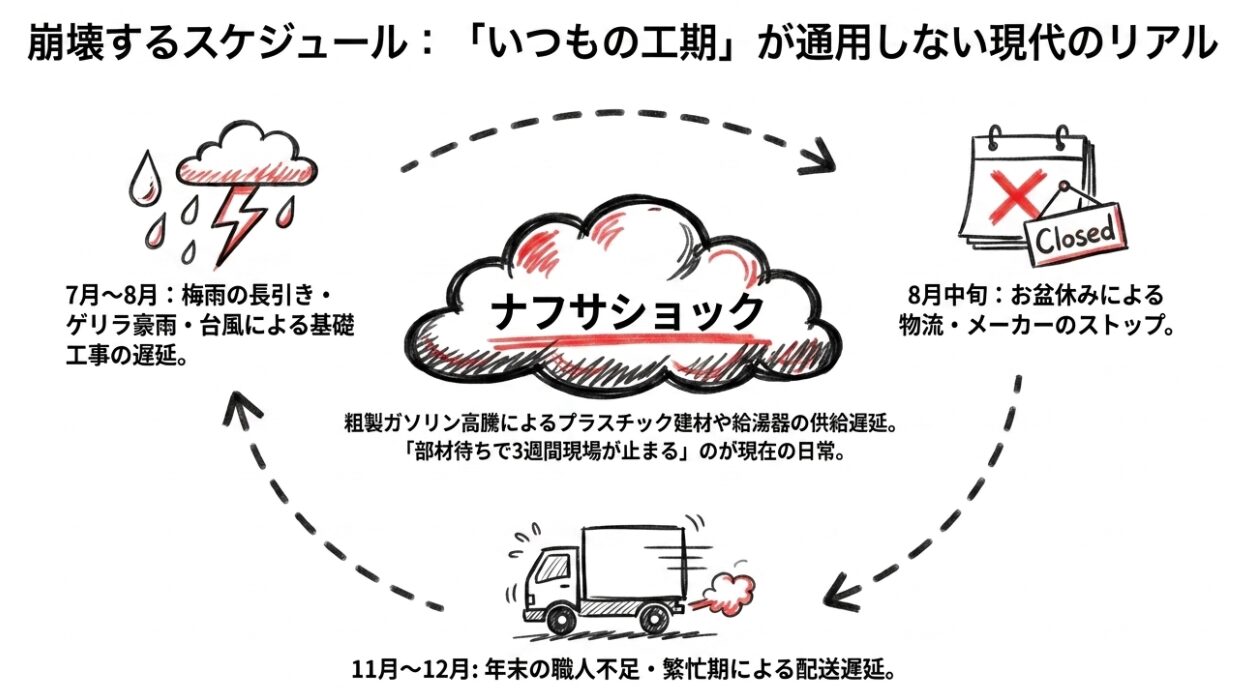

ナフサショックや現場のリスクを織り込んだ「2026年リアル工程」
さらに現在は、原油価格やナフサ価格の高騰に起因するプラスチック建材(断熱材、塩ビ管、壁紙など)、給湯器やスマート設備といった部材の供給不安定(ナフサショック影響)が現場を直撃しています。
通常期なら4ヶ月で終わる施工が、「部材待ちで3週間現場が止まった」という事態が平気で起こるのが現在のリアルです。これに加えて、以下の季節的遅延リスクが乗ってきます。
- 7月〜8月: 梅雨の長引通、ゲリラ豪雨、台風上陸による基礎工事・建て方の遅延
- 8月中旬: お盆休みによるメーカー・物流のストップ
- 11月〜12月: 年末の職人不足、繁忙期による配送遅延
これらを考慮すると、6月契約であっても12月末引き渡しは「綱渡り」です。もし部材が届かず、引き渡しが1ヶ月遅れて1月入居になった瞬間、顧客の住宅ローン控除開始は1年先送りになります。

営業担当者の「上半期目標」のためだけの提案はNG
「今月(6月)契約すれば年内入居に間に合います!」というトークを、自分の営業成績(上半期締めなど)のためだけに使うのは絶対にやめましょう。
ナフサショックによる遅延リスクを隠して無理な強行軍のスケジュールを組むと、突貫工事による施工不良や、引き渡し遅延による大クレームを引き起こします。顧客の税制メリット(利益)を守るためには、「これだけのリスクがあるからこそ、今(6月)契約して、バッファを持たせた工程を組まなければならない」という、リスク開示型の正しい逆算提案が、結果的に顧客からの深い信頼に繋がります。
顧客とのトラブル・クレームを防ぐための「実務の注意点3選」
現場での引き渡し遅れや税制トラブルを未然に防ぐために、営業・設計・工務が連携して実践すべき3つの実務対策です。
注意点①:「住民票の移動」と「実際の入居」のタイムラグ
住宅ローン控除の条件は「12月31日までの居住(入居)」です。実務上は「住民票がその住所に移っていること」で判断されます。
よくある失敗が、「12月25日に引き渡しを終えたが、引っ越し業者の手配が正月明けになり、住民票も1月5日に移した」というケース。これは税制上「翌年入居」扱いになり、その年の控除は受けられません。
【対策】
年末の引っ越し難民化リスクを想定し、引き渡し日は遅くとも「12月中旬」に設定するよう工程を組む。また、施主には「引き渡しを受けたら、引っ越し前であっても年内に住民票だけは先行して移してください」と実務的なアドバイスを徹底しましょう。
年末の引っ越し難民化リスクを想定し、引き渡し日は遅くとも「12月中旬」に設定するよう工程を組む。また、施主には「引き渡しを受けたら、引っ越し前であっても年内に住民票だけは先行して移してください」と実務的なアドバイスを徹底しましょう。
注意点②:「贈与を受けるタイミング」を営業がコントロールする
施主が親から資金援助を受ける際、営業担当者が「予算確認のために、先に口座にお金を入れてもらってください」と安易に案内するのは厳禁です。
前述の通り、贈与税特例は「翌年3月15日入居」が縛りです。例えば、2026年5月に親からお金をもらってしまい、ナフサショックやトラブルで工期が長引き、引き渡し(または上棟)が2027年4月になったら、その時点でアウトです。
【対策】
資金援助の手続き(親の口座から施主の口座への送金)は、「建物の確認申請が下り、着工の目処が立ったタイミング(あるいは着工金・中間金の支払時期)」に合わせるよう、営業担当者がスケジュールをコントロールして施主に指示してください。
資金援助の手続き(親の口座から施主の口座への送金)は、「建物の確認申請が下り、着工の目処が立ったタイミング(あるいは着工金・中間金の支払時期)」に合わせるよう、営業担当者がスケジュールをコントロールして施主に指示してください。
注意点③:資金計画書への「証明書発行費用」の計上忘れ
現在の税制では、省エネ基準(ZEH水準や長期優良住宅など)を満たしていない住宅は、住宅ローン控除の対象外(控除額0円)になります。
当然、仕様を上げて設計するわけですが、それらを国に証明するための「性能評価証明書」などの発行費用(数万〜数十万円)が、最終的な資金計画書(見積もり)から漏れているケースがあります。「控除を受けるために、後から追加で20万円かかります」と言われた施主は不信感を抱きます。また、この申請手続き自体が遅れると、確認申請や着工の遅れ(ひいては入居遅れ)を誘発します。
【対策】
初期段階の資金計画書に必ず「省エネ適合申請・証明書費用」を外枠で明記し、スケジュールにもその申請期間を組み込んでおくこと。
初期段階の資金計画書に必ず「省エネ適合申請・証明書費用」を外枠で明記し、スケジュールにもその申請期間を組み込んでおくこと。
まとめ
住宅優遇税制は、顧客にとって数百万〜千万円単位の資産に関わる重大な要素であり、購入を決断するための強力な後押しとなります。しかし、その強力な武器を「最高のメリット」にするか「最悪のクレーム」にするかは、私たち事業者の「工程管理(スケジュール管理)」と「正確な知識」にすべて懸かっています。
特にナフサショックをはじめとする建材流通の不透明な現在においては、かつて通じた「これくらいの工期でいけるだろう」という経験則は通用しません。予期せぬ部材遅延をあらかじめ想定内に組み込み、顧客の税制メリットを確実に守り切る。
単に家を売る「売り手」で終わるのではなく、顧客の人生最大の資産と税益を守るプロフェッショナルな「パートナー」として、徹底的な逆算スケジュールに基づいた誠実な商談・提案を心がけましょう。
